Филиалом ООО «Газпром инвест» «Газпром газификация» продолжается работа по реализации стратегически важного для Северо-Кавказского федерального округа объекта газификации в Карачаево-Черкесской Республике

В рамках реализации Программы газификации регионов Российской Федерации в Карачаево-Черкесской республике на территории Карачаевского района осуществляются работы по строительству межпоселкового газопровода «ГРС „Карачаевск“ — а. Новая Теберда — а. Нижняя Теберда — а. Верхняя Теберда — г. Теберда Карачаево-Черкесской Республики. Этап: Газопровод межпоселковый а. Нижняя Теберда — а. Верхняя Теберда — г. Теберда». Общая протяженность объекта составляет 26 км.

Строительство объекта осуществляется в сложных геологических и гидрологических условиях местности. Газопровод затрагивает особо охраняемую природную территорию — государственный природный заказник «Даутский» и прокладывается непосредственно в пойме реки Теберда с устройством пригрузов и берегоукрепительных сооружений на высоте 1200 м над уровнем моря.

Объект имеет стратегическое значение для экономического развития региона, его реализация позволит газифицировать населённые пункты г. Теберда и а. Верхняя Теберда и обеспечит развитие горнолыжных курортов «Теберда» и «Домбай».

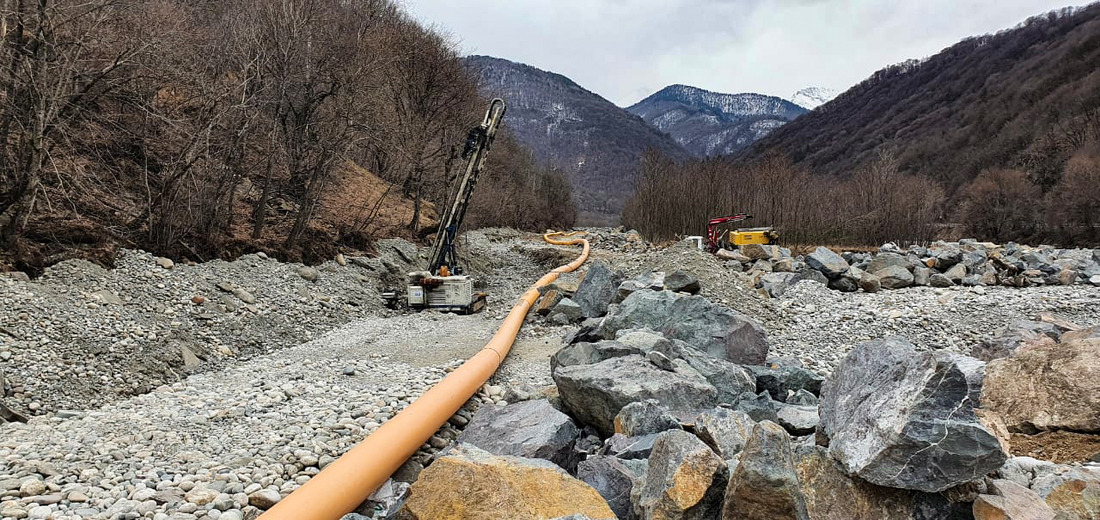

При строительстве объекта применяются уникальные проектные решения — 9 км газопровода будет проложено непосредственно в пойме реки. При надземной прокладке трубы будет установлено 134 буровых железобетонных опоры, при подземной прокладке — крепление анкерными конструкциями из 349 буроинъекционных свай.

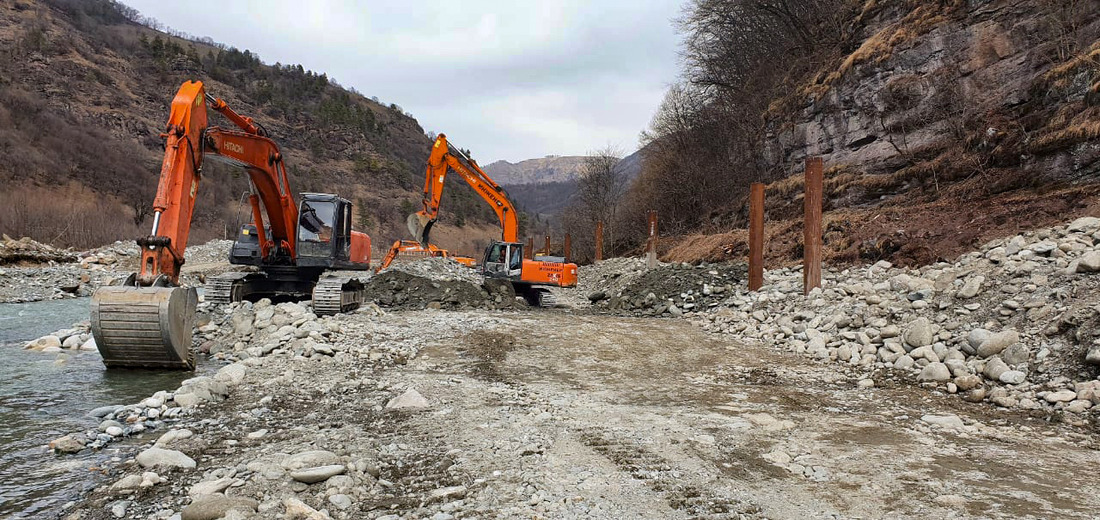

Для защиты газопровода, проложенного в пойме реки, проводится завоз около 74 000 кубометров крупнообломочного камня фракцией до 3 м.
В марте 2021 года заместителем директора по производству Филиала ООО «Газпром инвест» «Газпром газификация» Т.Б. Оздоевым осуществлен очередной выезд на площадку проведения СМР для контроля организации работ. В ходе выездных мероприятий проведен объезд трассы строящегося газопровода, проведены встречи с представителями подрядной организации. На рабочем совещании обсуждены вопросы взаимодействия всех участников процесса строительства для реализации основных технических решений и обозначена необходимость взаимодействия с органами власти республики для бесперебойной реализации всех этапов производства строительно-монтажных работ.
На текущий момент полным комплексом работ построено 11 км (43 %). Завершение строительно-монтажных работ на объекте планируется до начала отопительного сезона 2021 года.

Справочно: Проект реализуется в рамках Программы газификации регионов РФ  ПАО «Газпром» за счет средств ООО «Газпром межрегионгаз». Единым техническим заказчиком является ООО «Газпром инвест» в лице филиала «Газпром газификация».
